Физический объем определяет длительность
Мою статью "Расчет длительности работ по физическим объемам и производительности"
опубликовали на Executive.ru несколько лет назад http://www.e-xecutive.ru/community/articles/1394807/
Но я все еще получаю вопросы о том как в той или иной ситуации
можно определять длительность всего проекта или отдельных операций,
опираясь на физический объем работ и нормы выработки
Сегодня Вашему вниманию я предоставляю запись реальной видео-консультации,
которую я сделал по скайпу для одного из клиентов
Общий смысл вопроса был такой: как через физический объем расчитать не только
длительность одной
задачи, но и длительность других задач, да еще с учетом технологических связей?
Просмотрев статью, понял, что уже назрела необходимоть дополнить статью и предоставленное
ранее видео про физический объем и его связь с расписанием работ
Такой кейс в свое время у меня уже был.

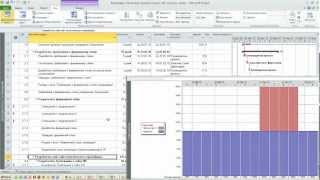

Так же вставляем пользовательские столбцы: Тексовый - Единицы измерения, Числовые -
"Физический объем"и "Производительность"
...Этот кейс, так же, позволяет учесть выходные и праздничные дни
Так же вставляем с формулой поле "Расчетная длительность физ. объем"
В строках (задачах), в которых стоять значений физических объемов, будет выда
